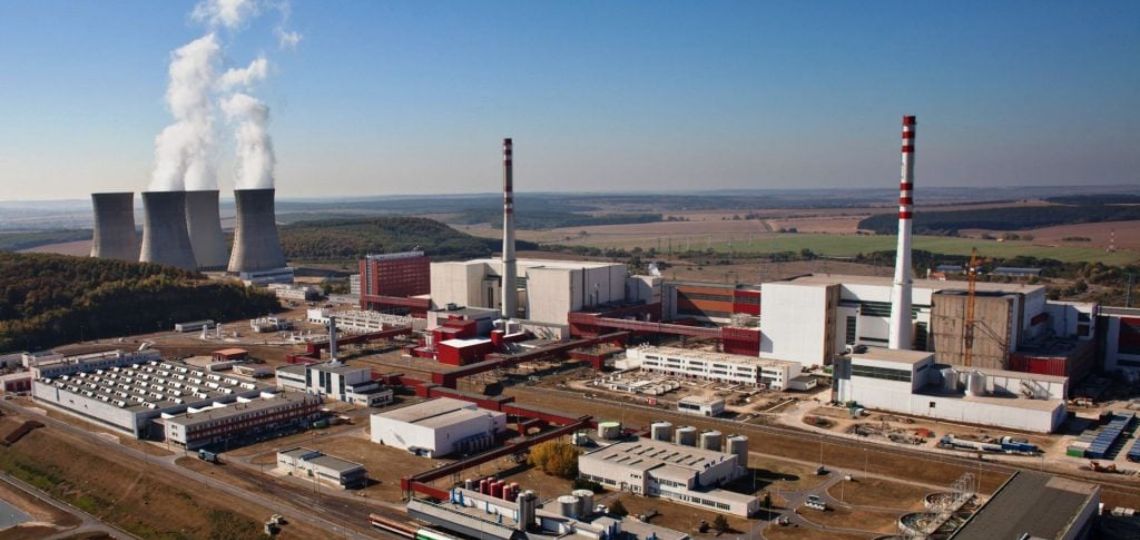

Après avoir méthodiquement exécuté une série de tests de montée en puissance, la centrale nucléaire de Mochovce en Slovaquie a augmenté la capacité de sa troisième unité de réacteur à 90 %, s’approchant ainsi de l’objectif final d’une puissance totale de 100 %, ce qui marquera la fin de la phase de démarrage énergétique et contribuera significativement à la fourniture d’énergie du pays.
Progression énergétique à la centrale nucléaire slovaque de Mochovce : Augmentation graduelle de la puissance pour la troisième unité de réacteur
Le processus de démarrage implique des augmentations progressives de la puissance, avec des tests effectués avant d’augmenter le niveau. La puissance de l’unité a été portée à 55 % en mars et à 75 % en juillet.
« Après avoir effectué avec succès tous les tests de démarrage énergétique à un niveau de puissance allant jusqu’à 75 % de la puissance nominale du réacteur et soumis le rapport de test à l’autorité slovaque de régulation nucléaire, Slovenské elektrárne a augmenté la puissance du réacteur de la troisième unité de la centrale nucléaire de Mochovce à 90 % », a déclaré l’entreprise.
L’unité a jusqu’à présent fourni environ 650 000 MWh d’électricité au réseau, ce qui, selon Slovenské elektrárne, correspond à la consommation annuelle de 260 000 ménages.
« Les tests à un niveau de puissance de 75 % ont été achevés sans retard, ce qui nous rapproche de la pleine puissance du réacteur 3 », a déclaré le directeur de la centrale de Mochovce, Martin Mráz.
Vers l’horizon de la pleine puissance : La dernière étape du démarrage de la centrale nucléaire de Mochovce approche
Une fois les tests à 90 % terminés, la puissance du réacteur sera portée à 100 %.
« La fonctionnalité complète de la troisième unité et la réalisation des paramètres du projet seront confirmées par une démonstration de 144 heures à 100 % de puissance, qui mettra fin à la phase de démarrage énergétique », a déclaré Slovenské elektrárne. « Cette étape devrait être franchie entre septembre et octobre. »
La construction des deux premières unités VVER-440 de la centrale de Mochovce, qui en compte quatre, a débuté en 1982. Les travaux sur les unités 3 et 4 ont débuté en 1986, mais se sont arrêtés en 1992. Les deux premiers réacteurs ont été achevés et sont entrés en service respectivement en 1998 et 1999, et un projet d’achèvement des unités 3 et 4 a été lancé dix ans plus tard. Le calendrier de l’unité 4 a été établi avec un ou deux ans de retard par rapport à l’unité 3.
Chacune des unités pourra fournir 13 % des besoins en électricité de la Slovaquie lorsqu’elle fonctionnera à pleine capacité. La Slovaquie espère devenir un exportateur net d’énergie lorsque les deux nouvelles unités de Mochovce seront toutes deux opérationnelles.
