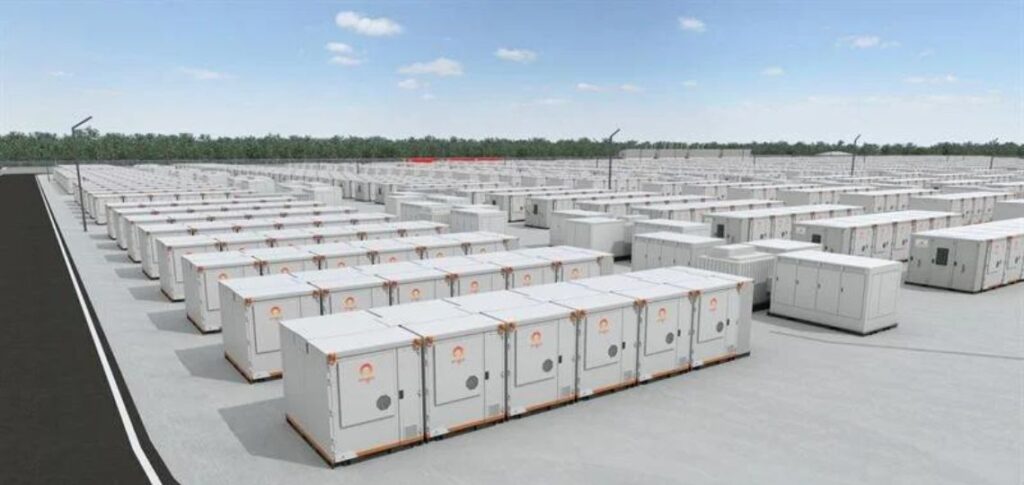

Origin Energy (Origin) approuve la deuxième phase de développement d’une batterie de grande envergure à la centrale d’Eraring, dans le cadre de sa stratégie pour accélérer l’intégration des énergies renouvelables et du stockage dans son portefeuille.
Développement de la deuxième phase
La deuxième phase de la batterie d’Eraring ajoutera une capacité de 240 MW / 1030 MWh, avec une durée de quatre heures, à la première phase en cours de construction de 460 MW / 1073 MWh, prévue pour fin 2025. L’ensemble des deux phases atteindra une capacité de stockage de plus de 2 GWh, contribuant à stabiliser le réseau et à soutenir l’intégration des énergies renouvelables.
Les travaux de la deuxième phase commenceront début 2025, avec une mise en service prévue pour le premier trimestre 2027. Les accords pour la fourniture d’équipements et la construction ont été signés.
Stratégie de stockage et transition énergétique
Greg Jarvis, responsable de l’approvisionnement énergétique et des opérations chez Origin, déclare : « Nous approuvons notre troisième investissement dans une batterie de grande envergure, reflétant notre conviction que le stockage est crucial pour stabiliser l’approvisionnement variable en énergies renouvelables. »
La batterie de la deuxième phase, avec une durée de plus de quatre heures, absorbera l’excédent de production solaire pendant la journée pour assurer une alimentation fiable en énergie lors des pics de consommation en soirée.
Eraring, site stratégique avec une infrastructure de connexion de haute qualité, joue un rôle central dans la transition énergétique d’Origin. La deuxième phase de la batterie est une étape essentielle pour transformer le site et soutenir la transition énergétique.
Partenariats technologiques et engagements futurs
Les équipements de la batterie seront fournis par le groupe technologique finlandais Wärtsilä, avec la conception et la construction assurées par Enerven Energy Infrastructure (Enerven).
Origin s’engage désormais sur plus de 1,5 GW de batteries à grande échelle à Eraring et Mortlake, ainsi que des accords pour l’achat des batteries Supernode phases 1 et 2.
Eraring, la plus grande centrale électrique d’Australie, fournit jusqu’à un quart de l’électricité de la Nouvelle-Galles du Sud. Sa fermeture est prévue pour août 2027, en accord avec le gouvernement de la NSW pour assurer la sécurité de l’approvisionnement durant la transition énergétique.
Cette approbation de la deuxième phase de la batterie d’Eraring marque un jalon important pour Origin Energy dans son soutien à la transition énergétique et à une alimentation stable et fiable pour l’avenir.
