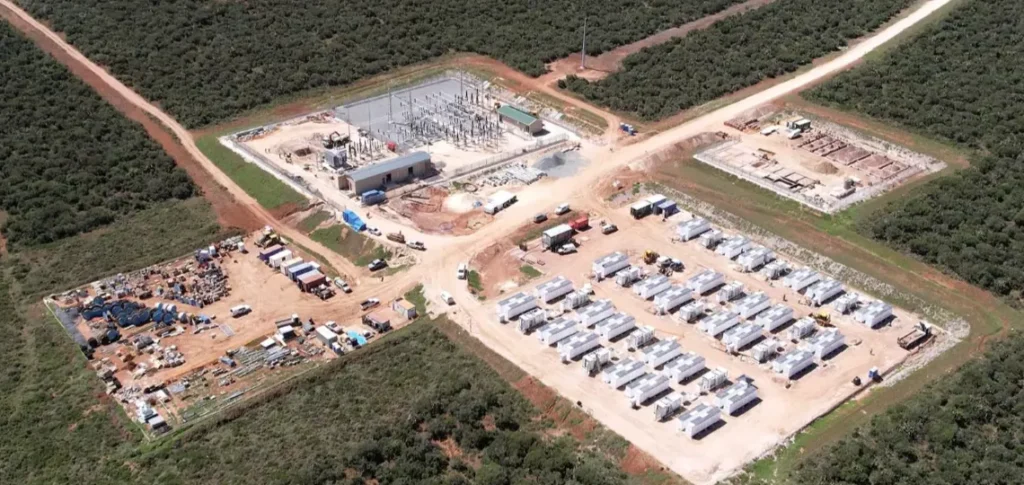

Le projet hybride Umoyilanga, développé par EDF power solutions, a atteint la Provisional Commercial Operations Date (Provisional COD) le 5 décembre avec la mise en service de la centrale de Dassiesridge, située dans la province du Cap-Oriental. Ce jalon marque le début de l’injection d’une capacité nette disponible de 55 MW sur le réseau national sud-africain, conformément au contrat signé avec National Transmission Company of South Africa (NTCSA).
Une combinaison de technologies réparties sur deux sites
Le projet Umoyilanga est conçu comme une centrale virtuelle, regroupant production solaire, éolienne et stockage par batteries. Il est réparti entre deux sites distants de 900 km : Avondale, dans le Cap-du-Nord, avec 115 MW de solaire photovoltaïque et 30 MW de stockage, et Dassiesridge, avec 63 MW d’éolien et 45 MW de stockage. La puissance totale contractuelle du projet atteint 75 MW, permettant une fourniture d’énergie pilotable sur demande. Selon les données de consommation résidentielle d’Eskom, cette énergie pourrait couvrir les besoins annuels de 120 000 foyers pendant 20 ans.
Un chantier localisé et des engagements contractuels respectés
La construction de la centrale de Dassiesridge s’est étalée sur deux ans, mobilisant près d’un million d’heures de travail, principalement issues de la main-d’œuvre locale. Les travaux ont été réalisés en partenariat avec Power Construction, Adenco pour le balance of plant, et Vestas pour les turbines éoliennes. Le projet a également satisfait aux obligations de développement économique, notamment en matière de contenu local et de passation de marchés auprès de fournisseurs sud-africains.
Une transition vers la pleine capacité prévue en 2026
La période provisoire se poursuivra jusqu’à la mise en service commerciale complète du projet, attendue après le raccordement du site d’Avondale. Une fois cette étape franchie, Umoyilanga apportera un soutien financier de plus de ZAR200mn ($10.6mn) à des initiatives locales, axées sur la formation, le développement de fournisseurs et le soutien socio-économique, sur une durée de 20 ans.
“Notre attention se concentre désormais sur l’optimisation de la production à Dassiesridge et la résolution des dernières contraintes techniques à Avondale, pour atteindre la pleine capacité dès 2026”, a déclaré Grégoire de Montgolfier, directeur du projet Umoyilanga.
Un projet issu d’un programme gouvernemental stratégique
Le projet Umoyilanga est le fruit d’un consortium entre EDF Renewables, aujourd’hui EDF power solutions, et l’entreprise d’investissement privée Perpetua Holdings (Pty) Ltd. Il a été retenu en mars 2021 dans le cadre du Risk Mitigation Independent Power Producer Procurement Programme (RMIPPPP), lancé par le gouvernement sud-africain pour sécuriser l’approvisionnement électrique national. Le projet a franchi les étapes de clôture commerciale et financière fin novembre 2023, après la signature des accords de rachat d’électricité et de mise en œuvre quelques mois auparavant.
