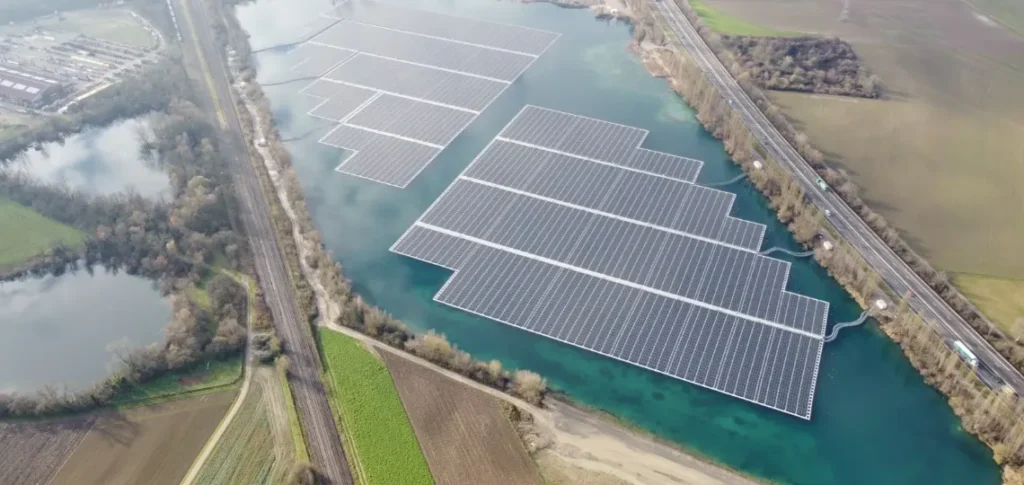

Le groupe français Générale du Solaire a officiellement inauguré une centrale photovoltaïque flottante située à Leutenheim, dans le département du Bas-Rhin, en Alsace. Ce projet, installé sur une ancienne gravière partiellement active, couvre une superficie totale de 27,6 hectares et dispose d’une capacité installée approchant les 20 mégawatts-crête (MWc). L’inauguration s’est déroulée en présence de Daniel Bour, président de Générale du Solaire, Marc Antoni, maire de Leutenheim, ainsi que de nombreux élus locaux et régionaux et représentants institutionnels, rassemblant environ 120 invités. Il s’agit de la première réalisation de ce type en Alsace à atteindre cette envergure.
Spécifications techniques de la centrale solaire flottante
La centrale de Leutenheim est équipée de près de 34 800 panneaux photovoltaïques ainsi que de 78 onduleurs pour transformer le courant produit. Sa production annuelle prévue est estimée à 21 gigawattheures (GWh), l’équivalent de la consommation électrique annuelle de 7 250 foyers, hors chauffage. Ce projet bénéficie par ailleurs d’un contrat garanti d’achat de l’électricité pour une période de 20 ans, à la suite d’un appel d’offres organisé par la Commission de Régulation de l’Énergie (CRE).
Financement participatif et implication locale
En juillet 2024, un financement participatif organisé via la plateforme Lendopolis a permis de lever 1,73 mn€ auprès des habitants du Bas-Rhin et des départements limitrophes. Ce financement local a contribué significativement à la réalisation du projet. Lors de l’inauguration officielle, les intervenants, dont Daniel Bour et Marc Antoni, ont salué la mobilisation locale et l’engagement des collectivités territoriales ayant accompagné ce projet depuis ses débuts.
Étapes de développement et calendrier du projet
Les premières démarches administratives et concertations locales ont débuté dès 2019, année durant laquelle la commune de Leutenheim a validé officiellement l’initiative par une délibération. À la suite de cette approbation initiale, une série d’études, notamment environnementales, ont été lancées au printemps 2019. Le projet a ensuite franchi diverses étapes réglementaires avant le début effectif des travaux en 2024, conduisant à une mise en service début 2025. L’inauguration officielle s’est tenue le 24 juin 2025.
Prise en compte environnementale et suivi du chantier
Le chantier de construction a fait l’objet d’un suivi environnemental rigoureux. Des mesures spécifiques d’évitement ont été appliquées pour préserver les zones sensibles telles que les hauts-fonds et les berges, qui constituent des habitats importants pour les oiseaux aquatiques locaux. Un écologue a accompagné le projet depuis la phase préparatoire jusqu’au début de son exploitation, afin d’assurer le respect strict des normes environnementales définies. Un état initial (N-1) avait été établi concernant la qualité des eaux, les populations piscicoles et les oiseaux, et sera suivi par un nouveau bilan en 2025.
